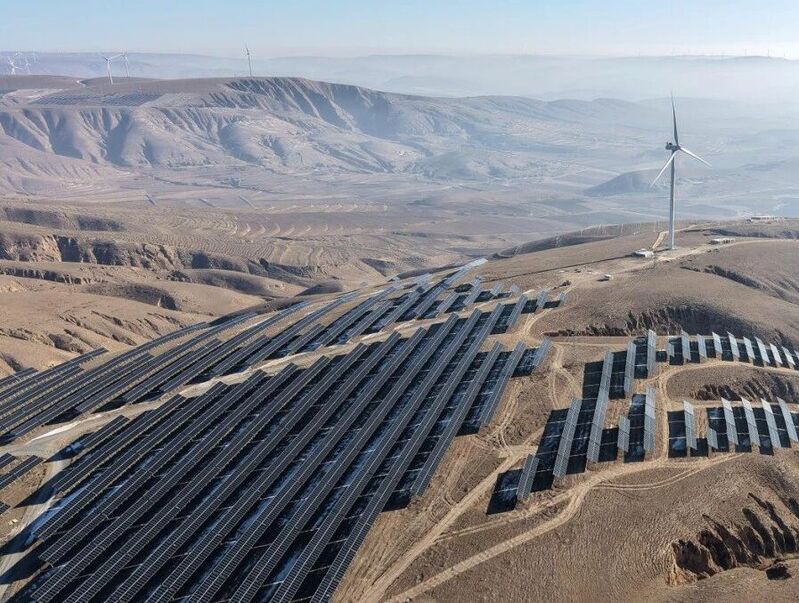

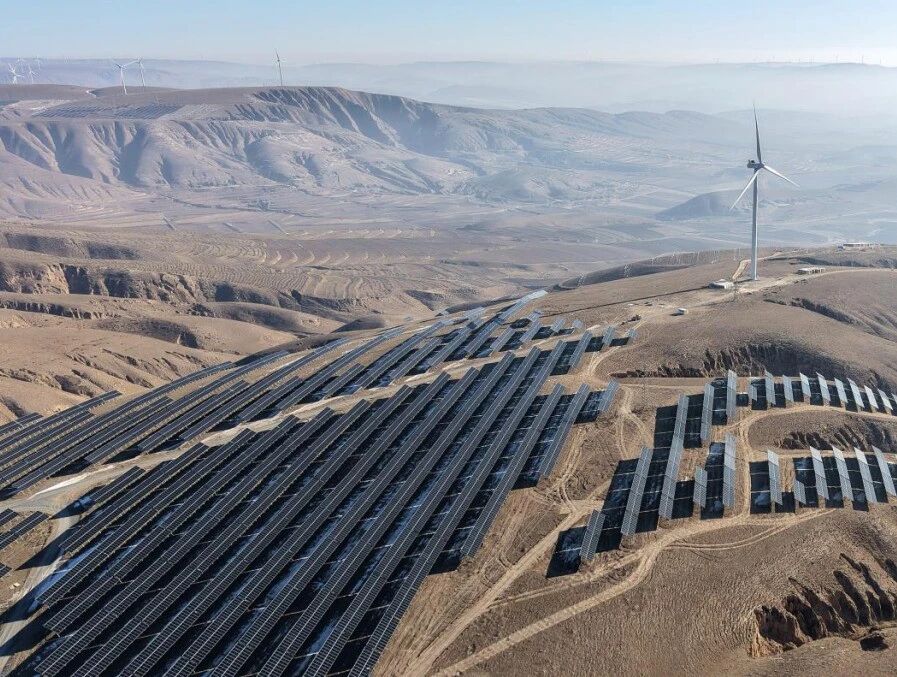

在宁夏吴忠市盐池县惠安堡镇戈壁荒原上,一场风光“共舞”的绿色能源实践正全面铺开。作为宁夏回族自治区首个正式核准的风光同场示范项目,北京院承建的宁夏电投盐池惠安堡750兆瓦风光同场项目(其中光伏450兆瓦、风电300兆瓦)正以精工之姿稳步推进。建设者们扎根西北戈壁,以笃行实干将这片干旱少雨、风大沙多的土地,转化为输送清洁能源的“绿电高地”。
北京院负责项目光伏部分Ⅱ标段的施工任务,容量为207.524兆瓦。项目选用N型615兆瓦/620兆瓦双面双玻多主栅单晶光伏组件及10%高效组件,搭配228千瓦及以上组串式逆变器、3600千伏安及以下箱变,通过35千伏集电线路升压输送至新建330千伏升压站。
自2025年7月开工以来,北京院项目部迎难而上、攻坚破局。截至2026年8月,已顺利完成光伏区钢管螺旋桩、支架组件安装182兆瓦,场区电气安装完成140兆瓦,道路施工31.5千米,完成项目整体80%施工任务。建设者们在严守工程安全、质量底线下,稳步抢抓施工进度,为西北新能源基地高质量建设积蓄绿色动能。
项目推进过程中,一系列难题接踵而至。一方面是复杂地形对施工布局的持续制约,场区地形坡度大、地块分散细碎,窑洞、水窖等构筑物零散分布,组件排布和道路施工处处受限,有效作业面被大幅压缩。另一方面是物料管理困难,“支架大件好管控,可小小螺丝型号几十种,一旦丢料混料,整片地块都干不了活。”物资主管毛久菠在现场复盘时说道。而进入施工关键期后,当地恶劣气候又成为新的"拦路虎"——当地属中温带半干旱大陆性气候,干旱少雨、风大沙多、昼夜温差悬殊,有效作业时间被严重挤压,施工节奏频频受阻。地形、物料、天气等多重因素层层叠加,将项目建设推入攻坚阶段。面对重重考验,北京院项目部精准施策、靶向攻坚。
针对地形复杂、构筑物分布杂乱,项目部联动设计单位开展全场区精细化勘察,逐点排查核验、实地测量每一处组件安装点位,严格控制组件排布坡度不大于35度,保障组件安装、场区道路建设工序连贯顺畅。
针对物料管理难题,项目部从备货源头对支架材料按地块配齐成套物料,定向配送至各个作业地块;制定支架材料物资管理方案,对螺丝等各类细小零部件实行全过程闭环管理,做好物料分类与出入库台账登记。系列措施有效规避错料、缺料、配件遗失等问题,保障支架安装作业高效有序开展。
面对恶劣天气与地形制约,项目部科学优化施工组织方案,常态化开展现场巡查,快速处置各类施工突发状况,同时成立应急道路除雪小分队,降雪后第一时间完成场区道路排查、积雪清理工作。在严苛戈壁环境下安全高效推进支架、组件安装,精准抢抓关键施工节点。
项目采用风光互补模式,依托风电与光伏发电时段互补的特性,有效解决单一新能源发电波动大、稳定性弱的问题,让发电出力更平稳、电能消纳效率更高。同时,风光同场共建共享的开发方式大幅提升土地利用效率,实现新能源集约高效开发。
项目建成后,预计年发电量14.8亿千瓦时,每年可节约标准煤约45万吨,减少二氧化碳排放约121万吨,有效降低区域化石能源消耗、助力绿色低碳转型。
